Как оценить склад и затраты на его ремонт до сделки

Как оценить склад и затраты на его ремонт до сделки

На осмотре старого производственного корпуса свежая краска нередко заканчивается там, где начинаются стропила, влажные швы и холодный бетон пола. Именно в этот момент намерение купить склад перестаёт быть только поиском подходящей площади и становится строительной задачей. Состояние несущих конструкций, кровли и инженерных сетей определяет не только будущую смету, но и саму возможность разместить оборудование, принять груз или запустить отопление. Поэтому объект рассматривают одновременно как недвижимость, рабочее здание и набор конструкций, каждая из которых стареет по-своему.

Оболочка здания показывает больше, чем свежая отделка

Осмотр склада начинают не с кабинетов и ворот, а с участка, фасадов, фундамента и кровли. Эти части принимают дождевую воду, снеговую нагрузку, перепады температуры и движение грунта. Локальный дефект отделки можно исправить за несколько дней, тогда как трещина в несущей стене или постоянное намокание основания потребуют обследования и проекта.

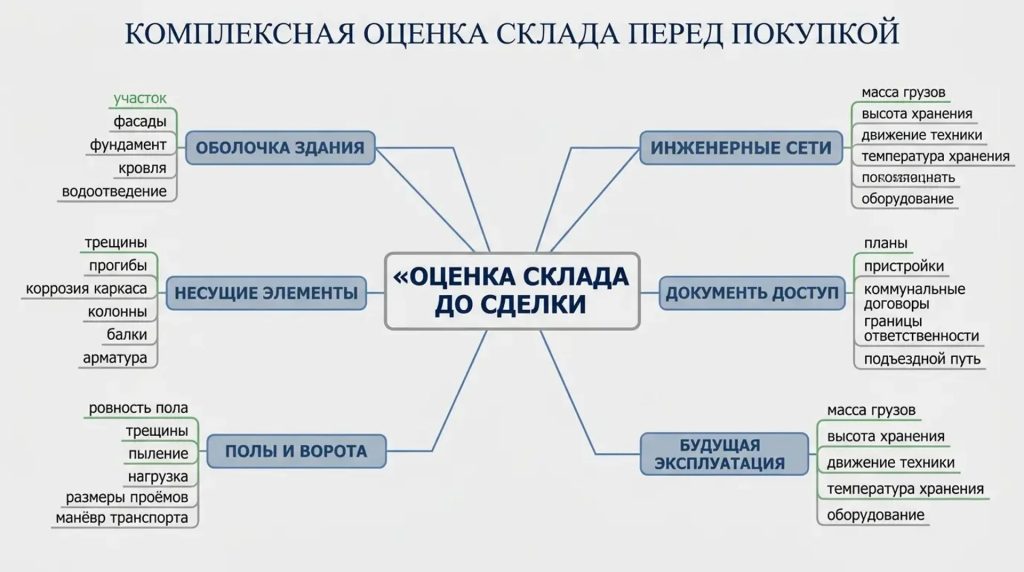

Комплексная оценка склада перед покупкой

Снаружи полезно пройти весь периметр, даже если одна сторона здания заросла кустарником или заставлена поддонами. Следы воды у цоколя, разрушенная отмостка, открытые стыки панелей и ржавые потёки под крепежом образуют связную картину. После дождя она читается особенно ясно: вода задерживается в просевших местах, а нижний ряд кладки темнеет. Если участок показывают только в сухую погоду, состояние водоотвода проверяют по высолам, наносам грунта и полосам на фасаде.

Трещины оценивают по расположению, направлению и раскрытию. Тонкая неподвижная линия в штукатурке не равна диагональному разрыву, который проходит через кладку от угла проёма. Настораживает и свежая заделка отдельного участка без объяснения причины. Слой раствора скрывает поверхность, но не прекращает движение конструкции. Здесь нужен инженер, который сопоставит дефект с планировкой, фундаментом и работой перекрытий.

Как оценить состояние каркаса и несущих элементов

У металлического каркаса осматривают опорные узлы, сварные соединения, болты и места примыкания к ограждающим панелям. Поверхностная ржавчина сама по себе ещё не описывает остаточную несущую способность. Гораздо неприятнее коррозия в узкой полости, куда годами стекал конденсат, или деформация элемента после удара погрузчика. Холодный металл под ладонью может выглядеть ровным, пока боковой свет не покажет волну на стойке.

Признаки, которые фиксируют во время обхода:

  • трещины в кладке, цоколе, колоннах и местах опирания балок;
  • прогибы кровли, повреждения водостоков и следы прежних протечек;
  • коррозию каркаса, крепежа, закладных деталей и нижних кромок панелей;
  • разрушение отмостки, застой воды и просадку грунта возле стен;
  • отслоение защитного слоя бетона, открывшуюся арматуру и сколы на колоннах;
  • неоднородный ремонт, за которым могут находиться старые повреждения.

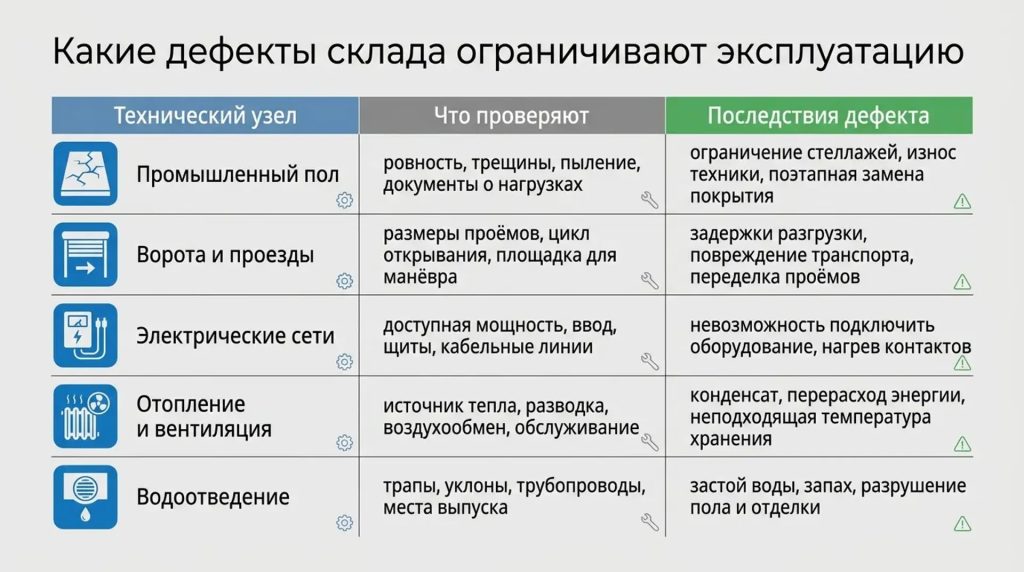

  • Какие дефекты склада ограничивают эксплуатацию

Кровлю желательно смотреть сверху и изнутри. В помещении протечка проявляется пятном, вздутием утеплителя или ржавой дорожкой, но место входа воды может находиться в нескольких метрах. На плоской крыше проверяют примыкания к парапетам, воронкам, фонарям и проходкам труб. Мягкое покрытие под ногой, складки полотна и лужи после осадков говорят о дефектах слоёв либо уклонов. Косметическая заплата тут часто держится до следующего холодного сезона.

Пол, ворота и сети проверяют под реальную работу

Склад подходит для эксплуатации лишь тогда, когда его конструкции и инженерные сети выдерживают конкретный режим работы. Пустой зал обманчив: в нём нет стеллажей, машин, зарядных устройств, упаковочных линий и ежедневного потока людей. Поэтому площадь сопоставляют не с отвлечённым назначением здания, а с массой грузов, высотой хранения, движением техники и температурой, которая нужна продукции.

Бетонный пол осматривают при боковом освещении. Так заметнее перепады, сетка трещин, выбоины и участки, затёртые колёсами до гладкого блеска. Звон при простукивании может меняться над пустотами, а тёмные пятна иногда указывают на масло или постоянное намокание. Для стеллажного хранения существенны ровность основания, толщина плиты, армирование и допустимая нагрузка. Узнать их только по виду невозможно: сведения ищут в проектной и исполнительной документации, а при сомнениях назначают обследование.

Небольшая трещина не всегда означает полный демонтаж пола. Иногда достаточно раскрыть и заполнить шов, восстановить кромки, затем нанести покрытие, рассчитанное на движение техники. Но если плита просела, пылит по всей площади или разрушена в зонах разворота, ремонт затронет основание и остановит работу части помещения. Пыль здесь не мелкая неприятность. Она оседает на товаре, попадает в механизмы и делает разметку почти невидимой.

Что проверить у ворот и инженерных сетей

Ворота проверяют в движении. Полотно должно пройти весь цикл без рывков, скрежета и перекоса, а ручной режим обязан оставаться работоспособным. Одновременно измеряют проём и свободное пространство перед ним. Бывает, что грузовой автомобиль физически подходит по высоте, но не может выровняться из-за короткой площадки или расположенной напротив опоры.

Электроснабжение оценивают по выделенной мощности, состоянию вводного устройства, кабелей, щитов и защитной автоматики. Цифра в старом проекте ещё не доказывает, что вся мощность доступна сейчас. Специалист проверяет документы, фактическую схему и возможность подключения будущего оборудования. Следы нагрева на контактах, запах перегретой изоляции и кустарные ответвления требуют отдельной записи, а не устного обещания всё заменить после сделки.

С отоплением и вентиляцией ситуация похожа. Продавец может показать работающий котёл, но не журнал обслуживания, расчёт теплопотерь или состояние труб в дальней части корпуса. В морозном помещении слабые места чувствуются сразу: возле ворот идёт холодный поток, под потолком скапливается тепло, на металлических элементах выступает влага. Летом эти признаки приходится искать по коррозии, следам конденсата и состоянию утеплителя.

Узел Что проверяют Чем грозит дефект
Промышленный пол Ровность, трещины, пыление, документацию о нагрузках Ограничение стеллажей, износ техники, поэтапная замена покрытия
Ворота и проезды Размер проёмов, цикл открывания, площадку для манёвра Задержки разгрузки, повреждение транспорта, переделка проёмов
Электрические сети Доступную мощность, ввод, щиты, кабельные линии Невозможность подключить оборудование, нагрев контактов
Отопление и вентиляция Источник тепла, разводку, воздухообмен, обслуживание Конденсат, перерасход энергии, неподходящая температура хранения
Водоотведение Трапы, уклоны, трубопроводы, места выпуска Застой воды, запах, разрушение пола и отделки

Системы противопожарной защиты рассматривают отдельно от обычных инженерных сетей. Их состав зависит от характеристик здания, продукции и технологии хранения, поэтому универсального набора недостаточно. Проверяют проектные материалы, фактическое размещение оборудования, доступ к выходам и состояние кабельных линий. Закрытый стеллажами проход или отключённый участок системы не исправляются одной записью в акте осмотра.

Смета ремонта начинается с границ будущего склада

До расчёта стоимости ремонта собственник определяет, какие зоны нужны в первый день работы, а какие можно вводить позже. Без такого разделения в одну смету попадают аварийное восстановление кровли, новая отделка кабинетов, запасные ворота и благоустройство двора. Сумма получается крупной, но почти ничего не говорит о сроке запуска.

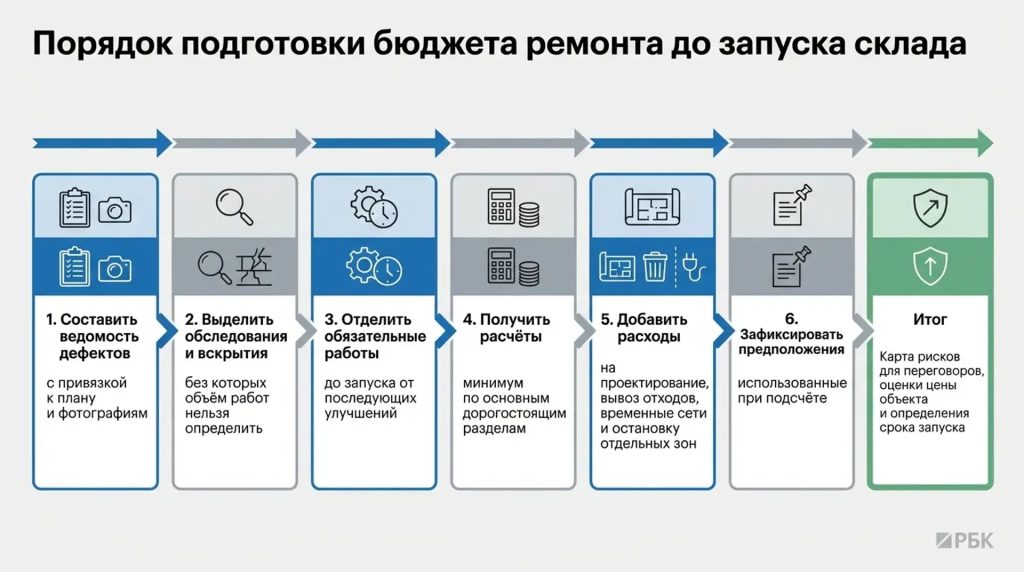

Порядок подготовки бюджета ремонта до запуска склада

Какие работы нужны до запуска, а какие можно отложить

Затраты разумнее разделять по техническому смыслу. Первая группа связана с опасностью и дальнейшим разрушением: протечки, повреждения несущих элементов, неисправная электрическая защита, неработающие пути выхода. Вторая охватывает то, без чего не начнётся выбранная деятельность, например усиление пола под стеллажи или увеличение мощности. Остальные работы можно сопоставлять с денежным потоком и выполнять очередями.

На практике спор чаще всего вызывает не цена материала, а объём скрытых работ. Под старым кровельным покрытием обнаруживается влажный утеплитель: после демонтажа напольного слоя открываются слабые участки основания. Даже покраска металлических конструкций меняется в цене, если поверхность требуется очищать в тесных узлах под перекрытием. Сметчик должен видеть объект, фотографии здесь заменяют только часть обследования.



Порядок подготовки предварительного бюджета:

  1. составить ведомость дефектов с привязкой к плану и фотографиям;
  2. выделить обследования и вскрытия, без которых объём нельзя определить;
  3. отделить обязательные работы до запуска от последующих улучшений;
  4. получить расчёты минимум по основным дорогостоящим разделам;
  5. добавить расходы на проектирование, вывоз отходов, временные сети и остановку отдельных зон;
  6. зафиксировать, какие предположения использованы при подсчёте.

Резерв предусматривают не произвольным процентом, а по зонам неопределённости. Если кровлю осмотрели полностью и сделали вскрытия, разброс будет одним. Когда доступ на крышу закрыт, документов на пол нет, а электрический ввод показали издалека, неопределённость совсем другая. Иногда дешевле оплатить дополнительное обследование до сделки, чем закладывать крупный запас или спорить с подрядчиком уже после демонтажа.

Как смета влияет на цену объекта и переговоры

Саму стоимость объекта сопоставляют не только со сметой ремонта. В расчёт входят проектные работы, содержание здания до запуска, охрана, отопление незанятой части и время, за которое устраняются дефекты. Дешёвый корпус с дырявой кровлей может потребовать немедленных вложений, тогда как более дорогой объект допускает поэтапную перестройку без остановки операций. Разница особенно заметна, когда товар уже закуплен и арендованный склад нужно освободить к определённой дате.

Тут строительный опыт напрямую меняет переговоры о покупке. Формулировка «требуется ремонт кровли» слишком расплывчата. Ведомость с площадью повреждения, состоянием утеплителя, примыканиями и способом доступа превращает разговор в обсуждение измеримых работ. Продавец может не согласиться с оценкой, однако несостыковка становится видимой до подписания документов.

Документы и хозяйственная схема должны совпасть со зданием

Покупатель проверяет не только право на объект, но и возможность использовать его в задуманном режиме. Фактический склад может отличаться от технических документов: внутри появились перегородки, пристройки, дополнительные уровни или проёмы, которых нет на планах. Часть изменений бывает допустимой и оформляемой, часть потребует обследования, проекта либо восстановления прежнего состояния.

Что проверить в документах на объект и его элементы

Сопоставляют площадь, границы, назначение помещений и принадлежность сооружений на участке. Навес, площадка разгрузки, трансформаторное оборудование или подъездной путь способны обслуживать склад каждый день, не входя в состав приобретаемого имущества. Устного заверения владельца здесь мало. Требуется установить, кому принадлежит каждый значимый элемент и на каком основании им пользуются.

Правовой специалист изучает сведения о собственнике, ограничениях, залоге, аренде и судебных притязаниях. Технический эксперт занят другим: ищет расхождения между бумагами и стенами. Их работа пересекается в точках, где изменение здания влияет на право пользования. Например, новый проём мог улучшить движение грузов, но ослабить стену и остаться неотражённым в документации.

Как проверить сети, доступ и фактическую эксплуатацию

Договоры на коммунальные ресурсы рассматривают вместе с состоянием сетей. Наличие кабеля ещё не подтверждает доступную мощность, а труба у стены не гарантирует требуемого расхода воды. Запрашивают условия подключения, границы ответственности, приборы учёта и сведения о задолженности. Если часть коммуникаций проходит через соседний объект, основание такого пользования должно быть понятным и документально закреплённым.

Отдельная проверка касается доступа. Грузовой маршрут оценивают в рабочее время, когда соседние площадки заняты, шлагбаумы закрыты, а у ворот стоят автомобили. Узкий поворот, ограничение по высоте или чужой участок на единственном проезде способны изменить хозяйственную схему сильнее, чем лишняя сотня квадратных метров внутри.

Если здание передаётся с арендаторами, изучают не только ставки и сроки договоров. Фиксируют занятые зоны, порядок доступа к инженерным помещениям, выполненные арендаторами перестройки и распределение обязанностей по ремонту. Нельзя планировать замену кровли над работающим участком, не установив, кто перемещает товар и несёт расходы при остановке. Впрочем, действующий арендатор иногда даёт самую точную бытовую картину: где после ливня ставят ёмкости, какие ворота заедают зимой, в какой части зала слабее освещение. Эти слова требуют проверки, но игнорировать их неразумно.

Перед договором результаты собирают в единую карту рисков. В ней рядом оказываются правовой статус пристройки, трещина в стене, недостаточная мощность и спорный проезд. Каждый пункт получает исполнителя, способ проверки, ориентировочный срок и последствие для эксплуатации. Часть рисков снимают дополнительными документами, другие учитывают в цене, а некоторые делают покупку бессмысленной для выбранной деятельности.

Хороший склад начинается с честной ведомости дефектов

Технический осмотр нужен не ради длинного списка недостатков, а чтобы понять их последствия. После проверки у покупателя должна остаться ясная картина: где требуется ремонт, какие узлы нужно обследовать глубже, что повлияет на сроки запуска и какие работы нельзя откладывать. Эти данные пригодятся не только на переговорах о цене, но и после сделки — при проектировании, составлении сметы и выборе очередности ремонта.

Внешний вид склада сам по себе мало говорит о его пригодности. Потёртый фасад может скрывать исправные конструкции и рабочие сети, а свежая отделка — протечки, перегруженный ввод или неоформленную перепланировку. Поэтому перед покупкой важно ещё раз сопоставить техническое состояние, документы и будущий сценарий эксплуатации. Чем меньше неизвестных остаётся к моменту подписания договора, тем точнее можно оценить реальную стоимость объекта и срок его запуска.
